經過3個月的努力,錢江公司順利于12月22日傍晚完成開發區燃氣隱患占壓整治Ⅲ標項目所有工程,消除了沿江大道一線所有樹木占壓隱患,實現沿江大道占壓零隱患。

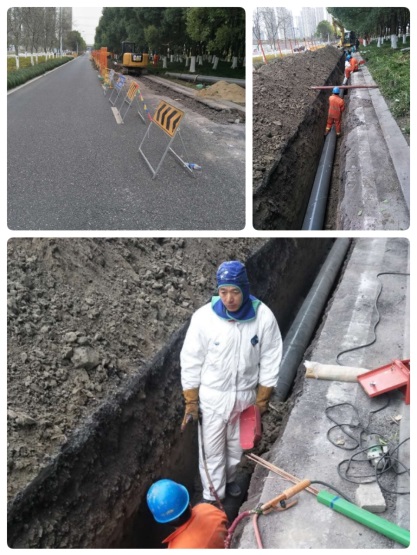

為了消除開發區已通氣天然氣管道樹木占壓隱患,通過公司幾經與開發區相關部門反復溝通協調,經過各方積極努力工作,終于在今年9月完成該天然氣管道的遷改招標工作。9月22日,公司組織施工單位對占壓整治Ⅲ標段進場施工,歷時近3個月的時間,在12月22日傍晚完成整標段所有割接項目并恢復通氣,標志著沿江大道一線天然氣占壓隱患全部消除。該工程全長約12公里,分11份遷改圖紙,共計31個割接點,涉及多個居民小區及工業公建用戶。建設運行部在公司領導的指導下,協同監理單位做好施工現場安全文明工作,嚴格遵守危險作業制度,杜絕一切不安全因素,保質保量進行管線遷改,同時配合開發區城管辦、交警、市政修復及綠化養護單位做好國慶長假、十九大、國際女子馬拉松比賽、互聯網大會等保障工作。為了彌補保障期間的施工時間,公司施工員、運行班組與施工單位協同作戰,加班加點搶進度,順利完成三標所有遷改整治工作,為沿江大道天然氣管線安全運行打下良好的基礎,為2018新的一年到來獻禮。
