正在播放国产女免费,九色国产在视频线精品视频,99久久免费国产精品特黄,久久精品成人,久久综合免费视频,91人人区免费区人人,婷婷丁香色

首頁 >>  新聞中心  >>  杭州大江東能源有限公司
  • 杭州大江東能源有限公司
【大江東能源公司】力拔山河破艱難 應急供應有突破
2021-01-26

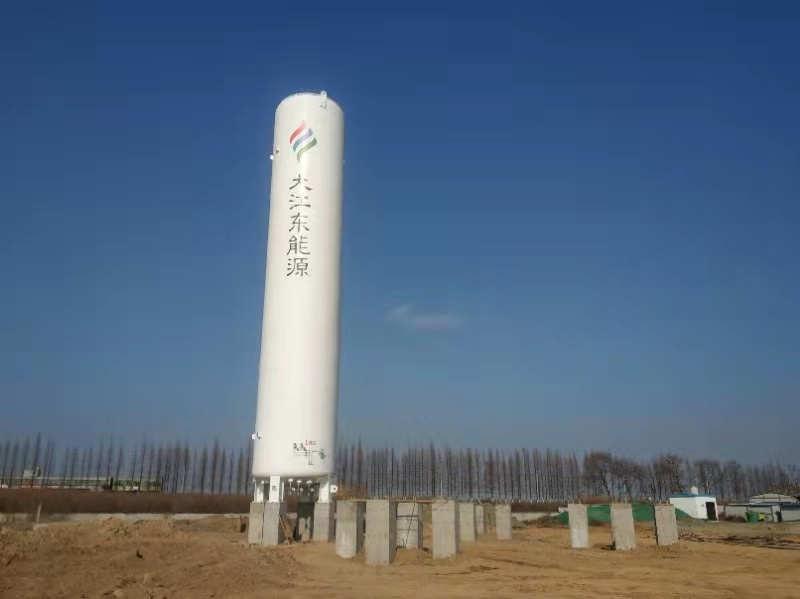

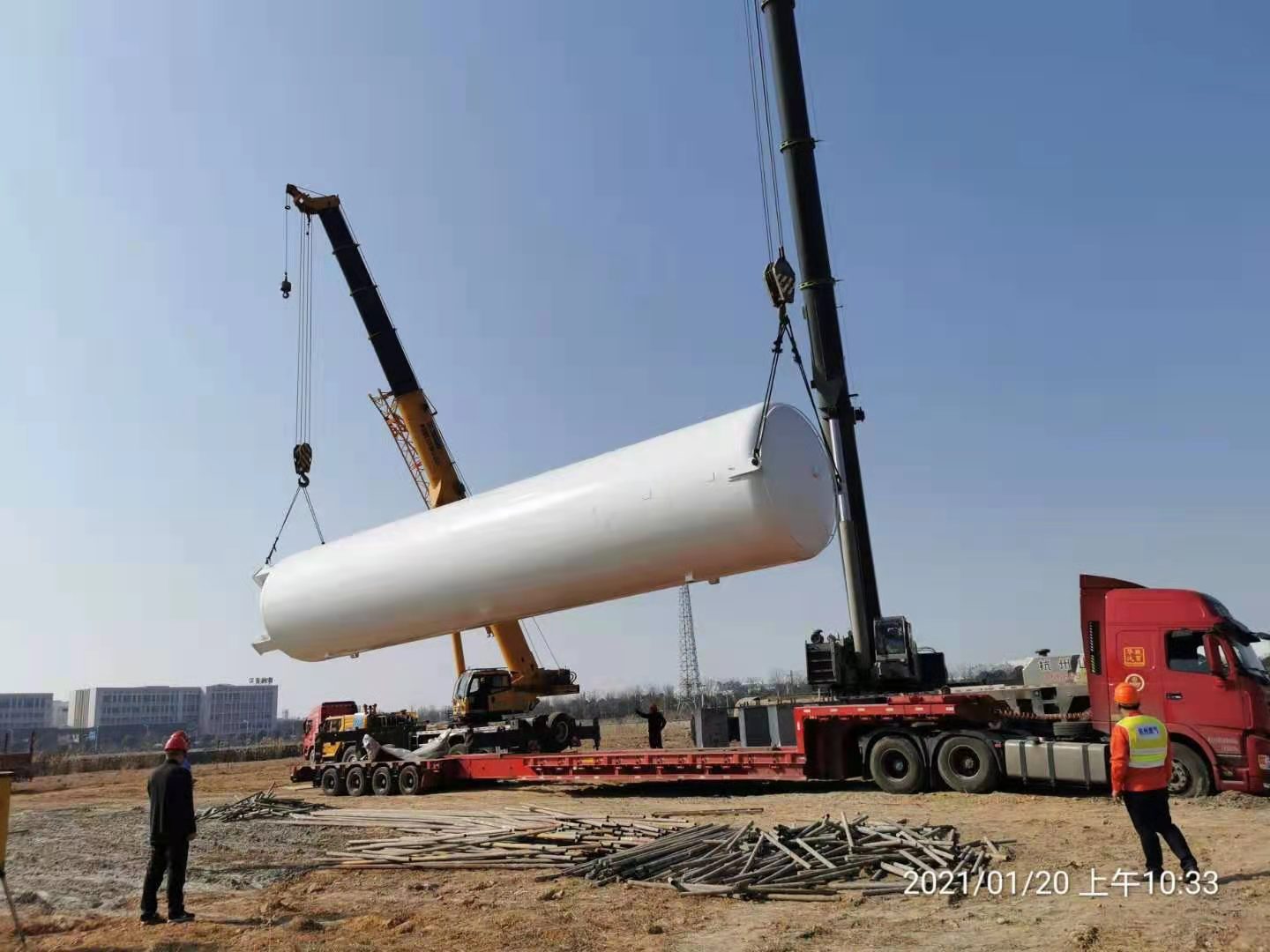

2021年1月20日早上8點30分,隨著LNG儲罐車輛和2臺吊機的緩緩駛入,杭州錢塘新區(大江東)LNG應急氣源綜合站項目的儲罐吊裝工作正式開始,也標志著項目建設又往前邁進了實質性的一步。由于時間緊,儲罐廠家年底訂單量大現貨存量少,我公司與總包單位一起,多方聯系溝通進行緊急采購,同時加緊設備基礎澆筑,僅用時15天就完成儲罐的采購工作。

當前疫情防控持續,今天的吊裝工作,大江東公司建設發展部早早就安排工作人員對進入場地的各類人員進行了“亮碼、測溫、登記”工作,在保證吊裝工作順利的情況下,合理控制進場人員數量。在施工人員查勘后,由于表層浮土較多,本次吊裝采用200噸吊機,為保證安全吊機底部進行鋼板敷設加固。下午13點,吊裝工作順利結束,印著大江東能源Logo的儲罐牢牢的矗立在現場,標志著項目建設又向前跨了一步。下一步,大江東公司將合理安排施工力量,確保疫情防控的同時,加快項目的早日建成。
